Kurz gesagt:
- Eine frühzeitige Elektroplanung im Rohbau spart Kosten, ermöglicht flexible Kabelwege und vermeidet teure Nachbesserungen. Eine Planung mindestens 5 bis 7 Monate vor dem Bau sorgt für reibungslose Abstimmung mit Architekten und Handwerkern. Die Auswahl geeigneter Leerrohre, klare Kennzeichnung und frühzeitige Begehung sind entscheidend für eine sichere und zukunftsfähige Elektroinstallation.
Elektro-Rohbau-Technik bezeichnet die Planung und Installation der elektrischen Infrastruktur während der Rohbauphase eines Neubaus. Fachleute sprechen dabei auch von der Elektroinstallation im Rohbau oder der technischen Elektroplanung. Wer diese Phase unterschätzt, zahlt später drauf: späte Änderungen kosten bis zu 600 % mehr als eine frühzeitige Planung. Leerrohre, Kabelwege und Verteilerpositionen lassen sich im Rohbau noch ohne Stemmarbeiten verlegen. Danach wird jede Korrektur teuer. Dieser Artikel zeigt Bauherren und Handwerkern, wie die Planung abläuft, welche Normen gelten und wo sich Kosten sparen lassen.
Wie läuft die technische Elektroplanung für den Rohbau ab?
Die Elektroplanung für den Rohbau folgt einer klaren Reihenfolge. Wer diese Reihenfolge kennt, vermeidet die häufigsten Fehler.
Professionelle Elektroplanung beginnt mindestens 5–7 Monate vor dem ersten Spatenstich. Das klingt früh, ist aber notwendig. Denn Leitungsführungen müssen mit dem Architekten, dem Heizungsbauer und dem Trockenbauer abgestimmt sein, bevor die ersten Wände stehen.

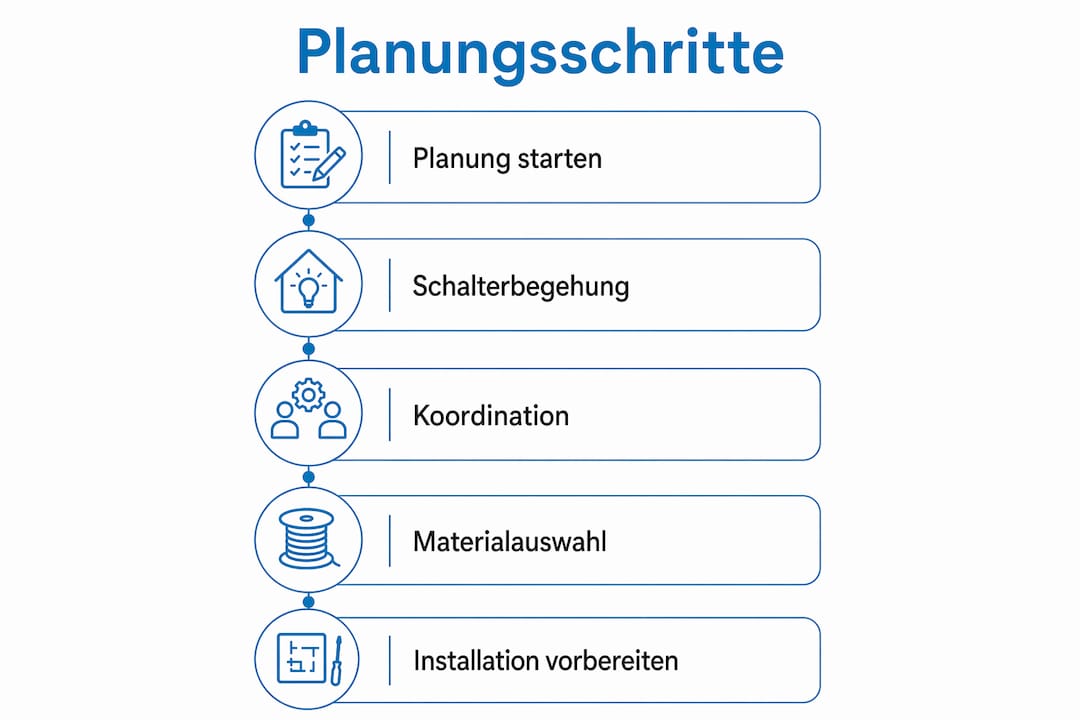

Die wichtigsten Planungsschritte im Überblick
- Energiekonzept festlegen: Elektroplanung muss integraler Bestandteil des Gesamtenergiekonzepts sein. Photovoltaik, Wärmepumpe und Wallbox brauchen eigene Zuleitungen mit ausreichend Querschnitt.
- Elektroplan erstellen: Alle Schalter, Steckdosen, Leuchten und Verteiler werden maßstabsgetreu eingezeichnet. Dieser Plan ist die Grundlage für die Rohbauinstallation.
- Leerrohre verlegen: Im Rohbau werden Leerrohre in Wände, Decken und den Rohfußboden eingebracht. Sie bilden die Kabelwege für alle späteren Installationen.
- Schalter- und Steckdosenbegehung: Etwa zwei Monate vor der Schalung gehen Bauherr und Elektriker gemeinsam durch das Gebäude. Jede Steckdose und jeder Schalter wird mit einem Klebepunkt markiert.
- Rohbauinstallation: Dosen, Leerrohre und erste Zuleitungen werden eingebaut, bevor Estrich und Putz kommen.
- Endinstallation: Nach dem Innenausbau folgen Kabel einziehen, Geräte montieren und den Verteiler bestücken.
Profi-Tipp: Nutzen Sie die Schalter- und Steckdosenbegehung mit Klebepunkten als Pflichttermin. Wer diesen Schritt überspringt, stellt später fest, dass die Steckdose hinter dem Sofa fehlt oder der Lichtschalter hinter der Tür sitzt.
Die Koordination mit anderen Gewerken ist dabei kein Nebenpunkt. Ein Heizungsrohr, das genau dort verläuft, wo der Elektriker seinen Kabelkanal geplant hat, kostet beide Seiten Zeit und Geld. Frühzeitige Abstimmung löst solche Konflikte, bevor sie entstehen. Wer den Planungsworkflow Schritt für Schritt kennt, spart sich böse Überraschungen auf der Baustelle.

Welche Standards und Materialien sind für den Rohbau entscheidend?
Die Qualität einer Elektroinstallation im Rohbau steht und fällt mit den verwendeten Materialien und der Einhaltung der geltenden Normen. Die DIN 18015 ist dabei die zentrale Norm für Elektroinstallationen in Wohngebäuden.
Leerrohr-Dimensionen richtig wählen
Leerrohre sollten nach Leitungsart dimensioniert werden: DN 25 für Datenleitungen und KNX-Bus, DN 32 als Standarddurchmesser für Stromkreise und DN 40–50 für dicke Zuleitungen wie den Hausanschluss oder die Wallbox-Leitung. Wer hier zu eng plant, kann später keine Reserveleitungen nachziehen.

Ein weiterer Punkt betrifft die Biegeradien. Pro Leerrohrabschnitt sind maximal zwei 90-Grad-Bögen erlaubt. Mehr Bögen machen das Einziehen von Kabeln praktisch unmöglich. Das ist keine Empfehlung, sondern eine handwerkliche Grundregel.
| Rohrdurchmesser | Verwendung | Typische Anwendung |
|---|---|---|
| DN 25 | Datenleitungen, KNX | Netzwerk, Smart Home Bus |
| DN 32 | Standardstromkreise | Steckdosen, Licht |
| DN 40–50 | Starke Zuleitungen | Wallbox, Herd, Hausanschluss |

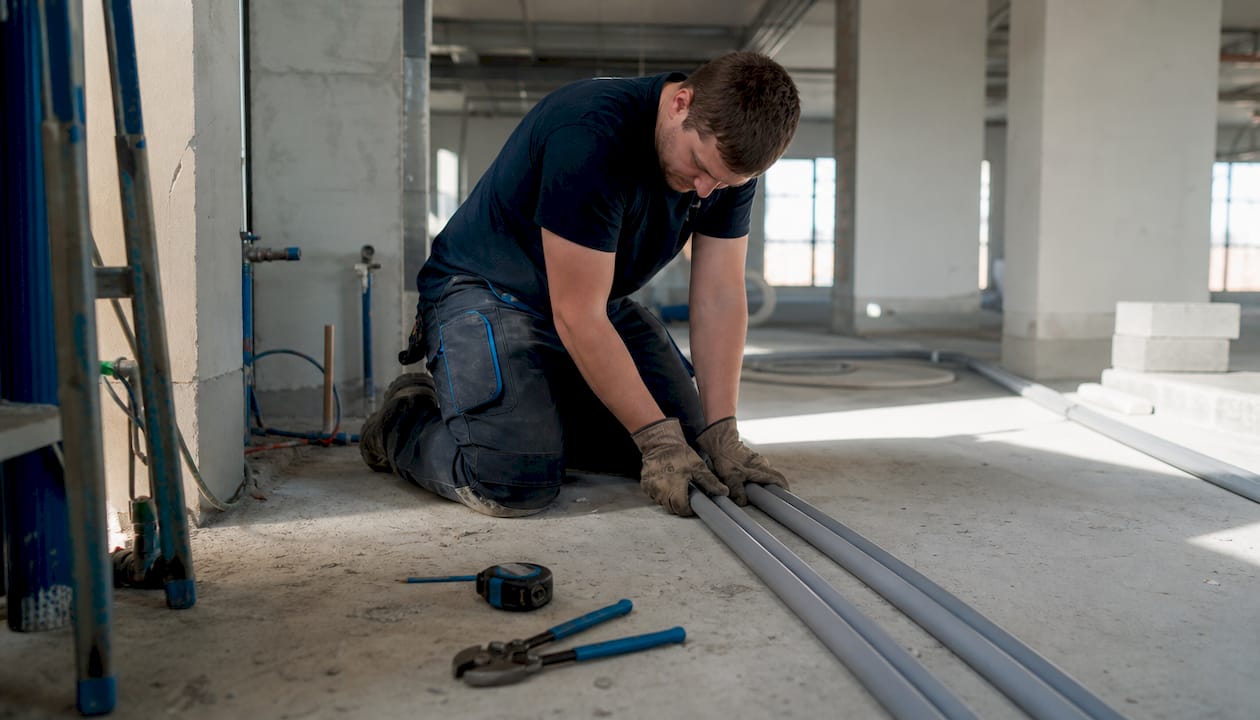

Mechanischer Schutz am Rohfußboden
Elektroinstallationsrohre am Rohfußboden sind nach DIN 18015 Pflicht. Sie schützen Kabel vor Beschädigungen durch andere Gewerke, die nach dem Elektriker auf der Baustelle arbeiten. Ein Estrichleger, der mit schwerem Gerät über ungeschützte Kabel fährt, kann Leitungen beschädigen, ohne es zu merken.
Bei der Befestigung der Rohre am Boden gilt: Montageband mit Fixpin-Einschlag-Nägeln ist effizienter als traditionelles Lochband. Montageband lässt sich schneller verlegen, kostet weniger und hält die Rohre sicher in Position. Lochband ist zwar bekannt, aber in der Praxis umständlicher.
Profi-Tipp: Leerrohre an beiden Enden zugänglich lassen und sofort mit einem Einzugsdraht versehen. Wer das vergisst, sucht später stundenlang nach dem Rohrende hinter Putz und Estrich.
Für zukunftssichere elektrische Installationssysteme gehört heute auch die Vorbereitung für Cat7-Netzwerkverkabelung und KNX-Bus zum Standard. Wer beim Rohbau nur an den aktuellen Bedarf denkt, verbaut sich die Möglichkeit, das Gebäude später ohne Stemmarbeiten auf Smart Home aufzurüsten. Stromkreise sollten nach Funktion getrennt und Reservekapazitäten im Verteilerschrank von Anfang an eingeplant werden.
Was kostet die Elektroinstallation im Rohbau realistisch?
Kosten für Elektroanlagen im Rohbau variieren stark je nach Ausstattungsniveau. Wer früh plant, hat mehr Kontrolle über das Budget.
Für eine klassische Elektroinstallation im Neubau liegen die Kosten bei 18.000–28.000 CHF. Ein moderates Smart Home kostet 28.000–42.000 CHF. Wer auf KNX oder Loxone setzt, rechnet mit 42.000–60.000 CHF. Diese Zahlen gelten für die Schweiz, sind aber als Orientierung auch für den deutschen Markt relevant.
Eigenleistung kann die Kosten senken. Wer Leerrohre selbst verlegt oder Kabel einzieht, spart laut Fachleuten 6.000–8.500 €. Aber: Eigenleistung ist nur bei nicht sicherheitsrelevanten Arbeiten sinnvoll. Den Verteiler bestücken oder Leitungen anschließen gehört in Fachhandwerkerhände.
Die größte Kostenfalle ist die Nachrüstung. Wer im Rohbau keine Leerrohre für eine spätere Wallbox verlegt, zahlt beim Nachrüsten für Stemmarbeiten, Putzausbesserung und Malerarbeiten. Das Dreifache des ursprünglichen Aufwands ist dabei keine Seltenheit. Eine detaillierte Budgetplanung hilft, solche Überraschungen zu vermeiden.
Wichtige Kostenpunkte im Überblick:
- Leerrohre und Dosen: Günstiger Rohbauanteil mit großem Einfluss auf spätere Flexibilität
- Zuleitungen für Sonderverbraucher: Wallbox, Herd, Wärmepumpe brauchen eigene Leitungen mit großem Querschnitt
- Verteilerschrank: Reserveplätze einplanen kostet wenig, spart aber viel bei späteren Erweiterungen
- Smart Home Vorbereitung: KNX-Bus und Cat7 im Rohbau verlegen ist deutlich günstiger als nachträgliche Installation
Wie vermeidet man typische Fehler bei der Elektroinstallation im Rohbau?
Fehler bei der Elektroinstallation im Rohbau entstehen fast immer aus denselben Ursachen: zu späte Planung, fehlende Abstimmung und das Sparen an der falschen Stelle.
- Elektroplanung zu spät beginnen: Wer erst beim Richtfest an die Elektrik denkt, hat bereits Möglichkeiten verbaut. Der Planungsvorlauf von 5–7 Monaten ist kein Luxus, sondern Notwendigkeit.
- Begehung auslassen: Die Schalter- und Steckdosenbegehung mit Klebepunkten klingt aufwendig. Sie ist aber der einzige Moment, an dem Bauherren die Positionen im echten Raum beurteilen können, bevor alles einbetoniert ist.
- Leerrohre zu eng dimensionieren: Wer heute spart, zahlt morgen für Stemmarbeiten. Lieber einen Durchmesser größer wählen.
- Rohrenden nicht kennzeichnen: Leerrohre ohne Einzugsdraht und ohne Kennzeichnung sind nach dem Verputzen praktisch wertlos. Jedes Rohrende braucht einen Draht und eine Beschriftung.
- Keine Reserven im Verteiler: Ein Verteilerschrank ohne freie Plätze ist nach fünf Jahren voll. Mindestens 20 % Reservekapazität einplanen.
Profi-Tipp: Wer eine Neubau-Checkliste nutzt, vergisst keine Positionen. Gehen Sie die Liste gemeinsam mit Ihrem Elektriker durch, bevor die Schalung gesetzt wird.
Die Zusammenarbeit mit einer erfahrenen Elektrofachkraft zahlt sich aus. Ein guter Elektriker kennt die Schwachstellen eines Grundrisses, bevor der Bauherr sie sieht. Er weiß, wo Leerrohre später schwer zugänglich sind, und plant entsprechend vor. Das ist kein Mehraufwand, sondern Erfahrung.
Wichtige Erkenntnisse
Elektro-Rohbau-Technik ist die Grundlage jeder zukunftssicheren Gebäudeinstallation: Wer 5–7 Monate vor Baubeginn plant, spart Kosten, vermeidet Stemmarbeiten und schafft die Basis für Smart Home und Elektromobilität.
| Thema | Details |
|---|---|
| Planungsvorlauf | Mindestens 5–7 Monate vor Baubeginn starten, um Mehrkosten durch späte Änderungen zu vermeiden. |
| Leerrohr-Dimensionierung | DN 25 für Daten, DN 32 für Standard, DN 40–50 für starke Zuleitungen wie Wallbox oder Herd. |
| Mechanischer Schutz | DIN 18015 schreibt Schutzrohre am Rohfußboden vor; Montageband mit Fixpin-Nägeln ist die effizientere Lösung. |
| Kostenrahmen | Klassische Installation ab 18.000 CHF, Smart Home bis 60.000 CHF; Eigenleistung spart bis zu 8.500 €. |
| Häufigste Fehler | Fehlende Begehung, zu enge Rohre und kein Reserveplatz im Verteiler verursachen die meisten Nachbesserungen. |
Was ich nach Jahren auf Baustellen gelernt habe
Ich habe viele Rohbauten gesehen. Und ich sage Ihnen ehrlich: Der häufigste Fehler ist nicht technischer Natur. Er ist organisatorischer Natur.
Bauherren denken beim Rohbau an Statik, Fenster, Dämmung. Die Elektrik kommt gefühlt später. Das ist ein Irrtum, der sich in barer Münze niederschlägt. Wer mich erst ruft, wenn der Estrich schon liegt, hat bereits Optionen verloren. Leerrohre, die jetzt fehlen, kosten in drei Jahren das Zehnfache.
Was mich wirklich ärgert: Wenn Bauherren bei Leerrohren sparen, weil sie „ja noch nicht wissen, ob sie eine Wallbox brauchen". Natürlich werden Sie eine Wallbox brauchen. Oder Ihre Kinder. Oder der nächste Eigentümer. Ein DN-40-Rohr kostet im Rohbau ein paar Euro. Nachträglich kostet es hunderte.
Ich empfehle jedem Bauherren: Verlegen Sie mehr Leerrohre als Sie glauben zu brauchen. Beschriften Sie jedes Rohrende. Planen Sie den Verteiler mit Reserveplätzen. Und machen Sie die Begehung mit Klebepunkten, auch wenn es einen halben Tag dauert. Diese halbe Stunde spart Ihnen später Wochen.
